群峰间的鏖战——鲁山抽水蓄能电站施工纪实
来源:水电十四局 作者:王巍 李心悦 时间:2025-08-06 字体:[ ] 分享:

鲁山之麓,岩骨苍苍;隧洞回响,新景初彰。在豫中峰谷间,一群水电人以热血和坚守勾勒出一幅机器轰鸣、隧洞开挖的“攻坚图”。

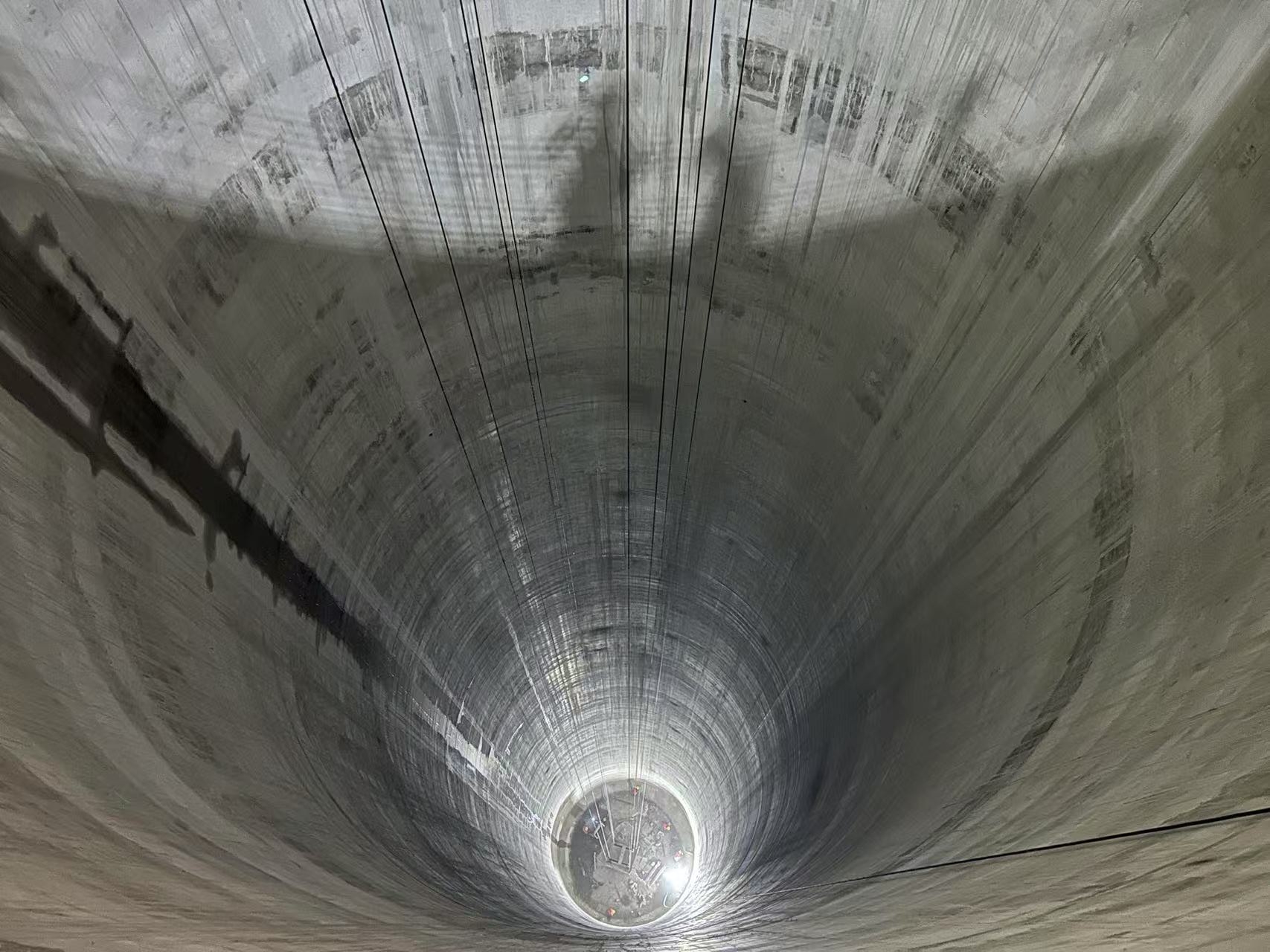

2025年7月31日,随着2号引水下斜井最后一声清脆的爆破声响,水电十四局承建的鲁山抽水蓄能电站五条竖井和四条斜井全部安全贯通,其中单条斜井最长360米,倾斜角度60度,单条竖井最长420米。输水发电系统工程大小洞室73条,隧洞总长度达2.2万米,开挖方量约175万立方米,至此,输水发电系统工程开挖支护工作圆满完成。

从2022年初首次踏入山间勘察测量,到2025年输水发电系统开挖支护全部完成,水电人以坚守诠释担当、以创新破解难题、以协作攻克险关,用奋斗演奏着一曲激荡人心、催人奋进的“建设曲”。

管理:众志成城破困局

2022年初,首批建设人员进驻现场,水电十四局承建的通风兼安全洞及下库环库道路工程(左岸)、输水发电系统工程、安全教育培训基地等陆续开工。

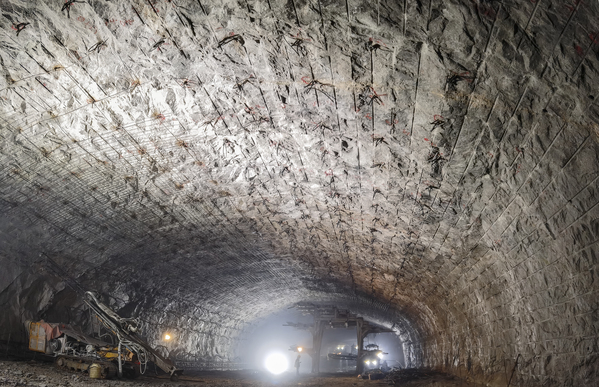

地下厂房开挖支护是施工重难点,对于绝大多数没参与过抽蓄工程的成员来说是一项严峻的考验。为确保地下厂房开挖、岩壁吊车梁开挖及混凝土浇筑高质量完成,项目团队发扬连续作战精神,提前部署,采取多区域、多工序、多班组、昼夜不间断作业,保证工程有序衔接。岩壁吊车梁施工期间,严格落实领导带班制度,科学分配设备、人员,对各个工序采用“阶梯型”模式进行施工,极大地缩减了各工序衔接的时间。

地下厂房岩壁吊车梁混凝土仅历时29天浇筑完成,背后是团队面对施工组织困难的不气馁、面对不利地质条件的不妥协。为克服混凝土冬季施工易形成缺陷的难题,项目部组织现场人员对混凝土配合比、入仓方式、振捣工艺及模板选型开展多次优化试验。各岗位人员轮流坚守现场直至浇筑完成,严格把控混凝土出厂质量,精准控制出机口及入仓温度、坍落度、含气量等关键指标,确保清水混凝土浇筑达到“镜面”效果。

斜竖井施工作为超危大工程,施工工艺复杂、安全风险较高。项目团队在开挖支护阶段采用超前地质预报和快速封闭支护技术,克服了围岩局部破碎风险。过程中加强施工经验总结,定期与作业班组召开经验总结分析会,寻找压缩各工序施工时长的突破口。2025年5月,引水上斜井连续两个月平均进尺突破110米,达到了国内同类工程领先水平。

项目部始终坚持“科学化、精细化”的管理思路,科学合理统筹安全、质量、进度等工作共同推进,以良好的施工成效赢得传颂口碑,连续三年荣获业主评选的“工程建设优秀项目部”荣誉称号,并在2023年度收到业主赠予“水电劲旅,地下铁军,储蓄王牌”荣誉锦旗。

进度:创造鲁山“加速度”

“深思方举步,知止乃前行。”项目部积极沟通、主动作为,制定详细的项目总体进度计划,将整个项目分解为多个关键节点,并进一步细化到每周、每日的工作任务。龙8-long8(国际)唯一官方网站力争进度不停,节点不落,坚守在状态,确保项目按时按质完成。

2023年3月1日,厂房开始开挖;2023年8月5日,厂房一层开挖完成;2023年11月30日,安全高效地将母线洞、电缆交通洞、主变运输洞开挖完成,为岩壁吊车梁浇筑奠定基础;2023年12月31日,厂房岩壁吊车梁混凝土历时29天浇筑完成,实现了清水混凝土浇筑“镜面”效果;2024年8月29日,地下厂房提前33天顺利开挖完成并移交工作面,创造了18个月完成抽蓄电站厂房开挖的鲁山加速度。

2023年12月,引水上平洞半孔率达到95%以上,高质量开挖基础上,创造了最高月进尺220米,平均月进尺195米的优异成绩,安全实现了1号引水主洞较合同工期提前6个月、2号引水主洞较合同工期提前5个月的节点目标。

2025年1月2日,输水发电系统尾水主洞安全贯通。

2025年3月5日,引水系统工程首条超长引水上斜井实现精准贯通。

2025年7月31日,五条竖井和四条斜井全部安全贯通。

每一次里程碑节点高质量完成的背后,都凝聚了水电人只争朝夕的汗水与荣光。随着最后一条下斜井开挖支护完成,输水发电系统工程开挖支护工作圆满收官,标志着工程全面转向衬砌混凝土、灌浆施工,为如期实现首台机组投产发电目标筑牢坚实根基。

创新:科技赋能高质量建设

创新是引领工程提质增效的核心动力,驱动着质量与效率的双重跃升。着眼于打造精品工程的目标,项目部坚持将科技融入生产、安全、质量等各环节中,为项目高质量推进注入动力。

项目部加强技术支持体系建设,以先进工艺、智能设备助力项目建设。厂房开挖过程中,采用BIM技术进行三维建模优化设计,提前发现并解决厂房施工中的问题;通过不断的工艺试验,引进先进的双聚能爆破管技术,克服了围岩硬度高、应力大容易形成掉块的困难;构建安全低功耗的有毒有害气体监测系统,强化抽水蓄能电站复杂地下洞室群通风科技研究,实现智能通风和有限空间作业安全;使用定位芯片的智能标识卡,动态显示各区域人员数量及分布情况,筑牢洞室作业人员的安全防线。截至目前,项目部已完成7项创新工法、16篇科技论文、5项专利,这些成果正转化为推动项目高质量建设的强大动力。

创新不止于技术层面,更融入于日常管理中。项目部创新质量管理模式,构建“三维一体”全流程管控体系,建立了一套严谨的“项目部→工区→作业面”三级质量管理网络,采用“三检制+第三方抽检”双验证模式,实现质量全过程可追溯。在历次安全质量工程验收中,获业主、监理高度评价,在鲁山抽水蓄能电站开展的“百年工程 质量先行”活动中获得“先锋旗”称号。

项目党支部依托抽蓄项目特色,打造“谱能源新篇 印红色印章”党建品牌、创建“巧做‘加减法’共筑党建‘新台阶’”优秀案例;积极践行“党员金点子”等主题实践活动;成立党员先锋队、青年突击队,让党员干部靠前指挥“在一线”,切实将党组织优势转化为项目建设的攻坚力量。

征途不问来路远,奋斗自有花开时。而今,输水发电系统洞室开挖支护工程圆满收官,首台机组投产发电的目标就在前方。项目团队将继续秉持工匠精神,弘扬铁军作风,以更高的标准、更严的要求、更实的作风,全力以赴推进后续工程建设,助力电站按期投产发电。
