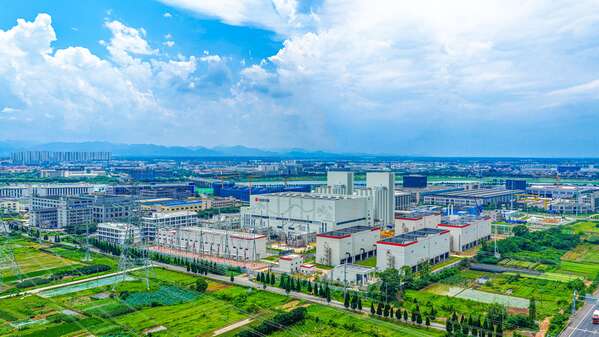

7月6日,公司所属山东龙8国际一公司承建的大唐金华天然气发电项目2号机组圆满完成168小时满负荷试运行,标志着项目全容量投产,为浙江及华东区域电力保供注入全新绿色动能。 自开工以来,项目团队严控安全质量、科学调配资源,在1号机组刷新国内9H级燃机项目最快建设速度纪录后,2号机组乘势攻坚,仅用20天完成从并网到168小时满负荷试运行的全部调试工作。试运行期间,机组热工、电气保护投入率达100%,自动装置投入率100%,仪表及测点投入率100%,各设备运行平稳、参数优良,机组正式转入商业运营阶段。 该项目位于浙江省金华市婺城区,是浙江省“千项万亿”重点能源建设工程。项目建设两套世界先进、效率最高的9H级联合循环发电机组,总装机149.6万千瓦。两台机组投产后,年发电量达30亿千瓦时,可满足380万居民用电需求,每年节约标准煤32万吨,减排二氧化碳122万吨,将有效缓解浙江省电力供应紧张局面,为金华市经济社会高质量发展提供清洁能源保障,为浙江省共同富裕示范区建设注入强劲动力。 |
|||||
|
